Обзорная информация по инвестиционному проекту «ООО «ЮжСталь» Комплекс по производству 720 000 тонн литой заготовки в год» по состоянию на 26.08.2021
Место реализации проекта: Ростовская область, Красносулинский район, г. Красный Сулин, ул. Заводская, 1
Цель проекта: Создание современного сталеплавильного комплекса по выпуску высококачественной продукции с применением современных технологий.
Задачи проекта: Реконструкция производственного комплекса ООО «ЮжСталь». Выход на проектную мощность 720 000 тонн в год по производству непрерывнолитой стальной заготовки.
Параметры непрерывнолитой заготовки:
сечение 100х100, 125х125, 150х150 мм;
длина - от 6,0 до 12,0 м;
марочный сортамент – углеродистые, конструкционные и нержавеющие стали.
Срок реализации:
ноябрь 2020 – декабрь 2021 – реализация первой очереди проекта
октябрь 2021 – август 2022 – реализация второй очереди проекта
Стоимость инвестиционного проекта: 4567, 0 млн.рублей
Перечень основных мероприятий по реализации:
Замена двух существующих устаревших электродуговых печей на современные высокопроизводительныедуговые электропечи.
Установка современных агрегатов внепечной обработки стали типа «печь-ковш».
Реконструкция существующей сортовой пятиручьевой машины непрерывного литья заготовок с доведением ее производительности до 720 тыс. тонн в год литой заготовки.
Установка высокоэффективных систем очистки дымовых газов и аспирации.
Установка современной эффективной системы оборотного водоснабжения всех технологических агрегатов.
Замена существующего физически изношенного и морально устаревшего вспомогательного технологического оборудования.
Проектная численность рабочих мест: 667 человек.
Текущее состояние проекта:
Выполнен проект комплекса реконструкции.
Получено положительное заключение государственной экспертизы проектной документации.
Получено разрешение на строительство (реконструкцию) промышленного объекта.
Выполнено технологическое присоединение электроустановок максимальной мощностью 34 МВт. Получены ТУ на технологическое присоединение электроустановок второй очереди, выполняется проектирование реконструкции подстанции С4.
Получены технические условия на газоснабжение. Выполняются работы по врезке в городские сети и монтаж внутриплощадочных сетей газоснабжения.
Министерством природных ресурсов и экологии Ростовской области согласован водозабор из Вербенского водохранилища в необходимом объеме 2,5 тыс.м3 в сутки. Выполнено проектирование водозаборной системы, получено положительное заключение экспертизы проекта, направлено заявление о выдаче разрешения на строительство линейного объекта.

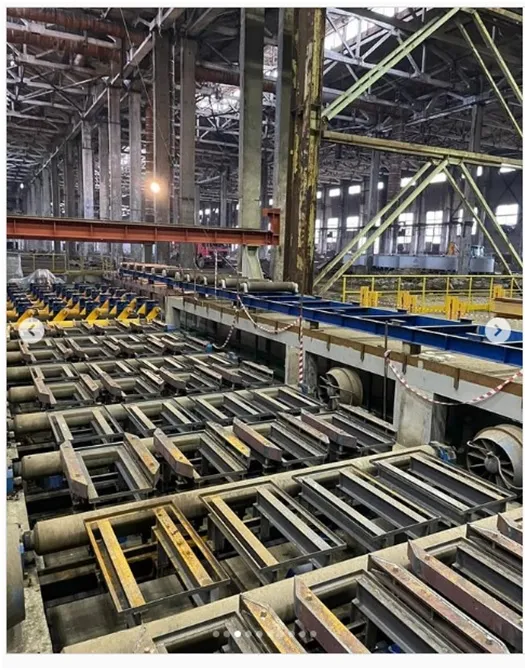

Выполняется поставка и монтаж технологического и вспомогательного оборудования, энергетического оборудования и сетей первой очереди реконструкции.
